Cocina abierta al salón reformada: muebles blancos, encimera de madera, placa de inducción y horno empotrado

Reformar la cocina

Doce etapas entre la cocina vieja y la primera cazuela.

Usted
10 – 20 días
Presupuesto
900 – 2 400 €
Fases
12

Duraciones y presupuestos orientativos, para un aficionado con experiencia, sin imprevistos.

Una cocina parece un montaje de muebles. En realidad los muebles son la parte fácil, y la última. Antes que ellos: un desagüe con pendiente constante, circuitos eléctricos dedicados para cada electrodoméstico grande, paredes lo bastante planas para un frente y un suelo lo bastante plano para regular los módulos.

El calendario no lo marca usted, lo marca el proveedor. Una cocina equipada se entrega varias semanas después del pedido, una encimera de piedra se mide sobre los módulos ya colocados y se fabrica en taller, y un electrodoméstico sin stock bloquea la conexión final.

Y luego está la vida diaria. La obra empieza el día que vacía los armarios y termina el día que se conecta el sifón. Entre esos dos días, la casa come fuera. Es esa duración la que hay que estimar antes de empezar.

Las fases

1
/12

Decidir la distribución y hacer el pedido

Duración estimada 0,5 – 1 días

Dibuje el triángulo fregadero–cocción–frío y compruebe después qué permite realmente la estancia: por dónde llega el agua, por dónde baja el desagüe, por dónde sale la campana, dónde está el cuadro. Luego haga el pedido y apunte la fecha de entrega: es ella la que pondrá fecha al final de la obra.

Herramientas

  • cinta métrica
  • medidor láser
  • plano acotado

Lo que sale malDibujar el fregadero en el extremo opuesto a la bajante. Cuatro metros de desagüe bajo los muebles y una pendiente que se come el módulo.

2
/12

Vaciar, cortar, proteger

Duración estimada 0,5 días

Vacíe los armarios, corte el agua y los circuitos afectados y compruebe la ausencia de tensión. Si la placa es de gas, el desmontaje y el taponado los hace un profesional. Proteja el suelo y los pasos: quitar un frente alicatado manda polvo a todas partes.

Herramientas

  • multímetro o comprobador de tensión
  • llave inglesa
  • lonas y cinta de obra
  • cajas de cartón

Lo que sale malDesenroscar el flexible del gas uno mismo «solo para sacar la cocina». Una fuga en un racor sin comprobar no se huele.

3
/12

Desmontar la cocina antigua

Duración estimada 0,5 – 1,5 días

Muebles altos, encimera, módulos bajos y después el frente y los rodapiés. Deje las fijaciones a la vista mientras no haya identificado lo que pasa por detrás. Una cocina completa genera un volumen de residuos considerable: organice la evacuación antes.

Herramientas

  • atornillador
  • pata de cabra
  • radial y disco de diamante
  • sacos de escombros

Lo que sale malArrancar un frente pegado sobre yeso. La pared se va con él y hay que reconstruirla antes de colocar nada.

Estancia desnuda tras el desmontaje: paredes rascadas, suelo protegido, sacos de escombros y cables en espera
4
/12

Rehacer el agua y los desagües

Duración estimada 1 – 2 días

Acometidas de agua caliente y fría hasta el fregadero y el lavavajillas, con llaves de corte accesibles una vez montados los muebles. Desagüe con pendiente constante hasta la bajante, sifón accesible y toma para el lavavajillas. Haga la prueba de presión antes de montar los módulos.

Herramientas

  • prensadora (alquiler)
  • cortatubos de multicapa
  • nivel de burbuja
  • corona perforadora

Lo que sale malUn desagüe demasiado plano en un recorrido largo. El lavavajillas reboza, sube el olor, y todo está debajo de módulos atornillados.

5
/12

Rehacer la electricidad

Duración estimada 1 – 2 días

Una cocina concentra los grandes consumos: placa, horno, lavavajillas, lavadora, frío. La NF C 15-100 (la norma eléctrica francesa) exige circuitos dedicados y un número mínimo de tomas sobre la encimera. Sitúe las salidas antes que los muebles: un enchufe detrás de un módulo lleno no sirve de nada.

Herramientas

  • rozadora (alquiler)
  • tubo ICTA y cajas
  • multímetro
  • aspirador de obra

Lo que sale malConectar una placa al circuito de los enchufes. El automático salta en cuanto funcionan horno y placa a la vez: hay que volver a abrir la pared.

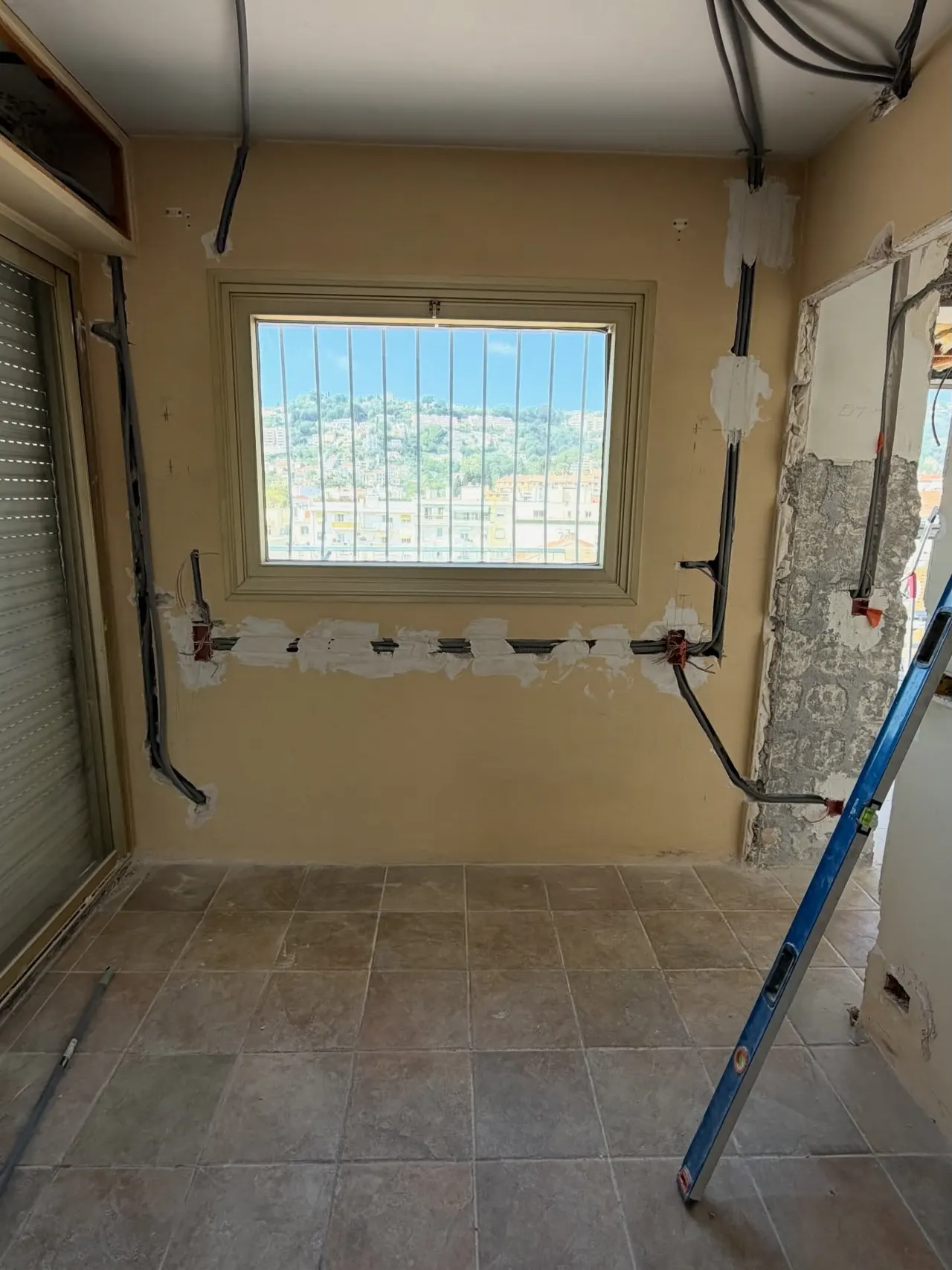

Rozas horizontales y recorrido de cables alrededor de una ventana, antes del tapado
6
/12

Rehacer las paredes

Duración estimada 1 – 2 días

Retirada del alicatado antiguo, tapado de rozas, enlucido y lijado. Una pared de cocina tiene que estar plana: los muebles altos se cuelgan de un perfil y cualquier defecto se lee en la línea de las puertas. Compruebe también los rincones: un ángulo falseado deja una luz imposible de corregir.

Herramientas

  • espátulas de enlucir
  • regla de albañil de 2 m
  • lijadora jirafa (alquiler)
  • masilla de alisado

Lo que sale malColgar los muebles altos en una pared que se abre dos centímetros. La encimera y los módulos dejan de ser paralelos, y se ve desde el salón.

7
/12

Suelo: autonivelante y después pavimento

Duración estimada 1,5 – 3 días

El suelo se hace antes que los muebles, en toda la superficie, también debajo de los módulos: es la única forma de poder cambiar la cocina algún día sin rehacer el suelo. Autonivelante, secado, pavimento y otra vez secado.

Herramientas

  • mezclador para taladro
  • llana de alisar
  • cortadora eléctrica (alquiler)
  • llana dentada
  • nivel láser

Lo que sale malAlicatar solo las zonas a la vista. El día que cambie la distribución, ese azulejo idéntico ya no se fabrica.

8
/12

Pintar antes de montar los muebles

Duración estimada 1 – 2 días

Techo y después paredes, dos manos, con la estancia vacía. Pintar después del montaje es trabajar con pincel en rincones de diez centímetros. Deje secar: una pintura fresca se marca al mínimo roce de un módulo.

Herramientas

  • rodillos y brochas
  • lona y cinta de carrocero
  • escalera de tijera
  • pintura lavable

Lo que sale malDejar la pintura para el final. Los retoques alrededor de los muebles se siguen viendo a luz rasante.

9
/12

Montar y colocar los módulos

Duración estimada 1,5 – 2,5 días

Montaje en el suelo y después colocación: los muebles bajos se regulan con las patas, los altos se cuelgan de un perfil fijado con tacos adecuados al soporte real. Controle el nivel en toda la longitud, no módulo a módulo.

Herramientas

  • atornillador y puntas
  • nivel láser
  • regla de albañil de 2 m
  • sargentos
  • tacos adecuados

Lo que sale malTacos normales en un tabique hueco para muebles altos cargados de vajilla. Bajan despacio, y luego de golpe.

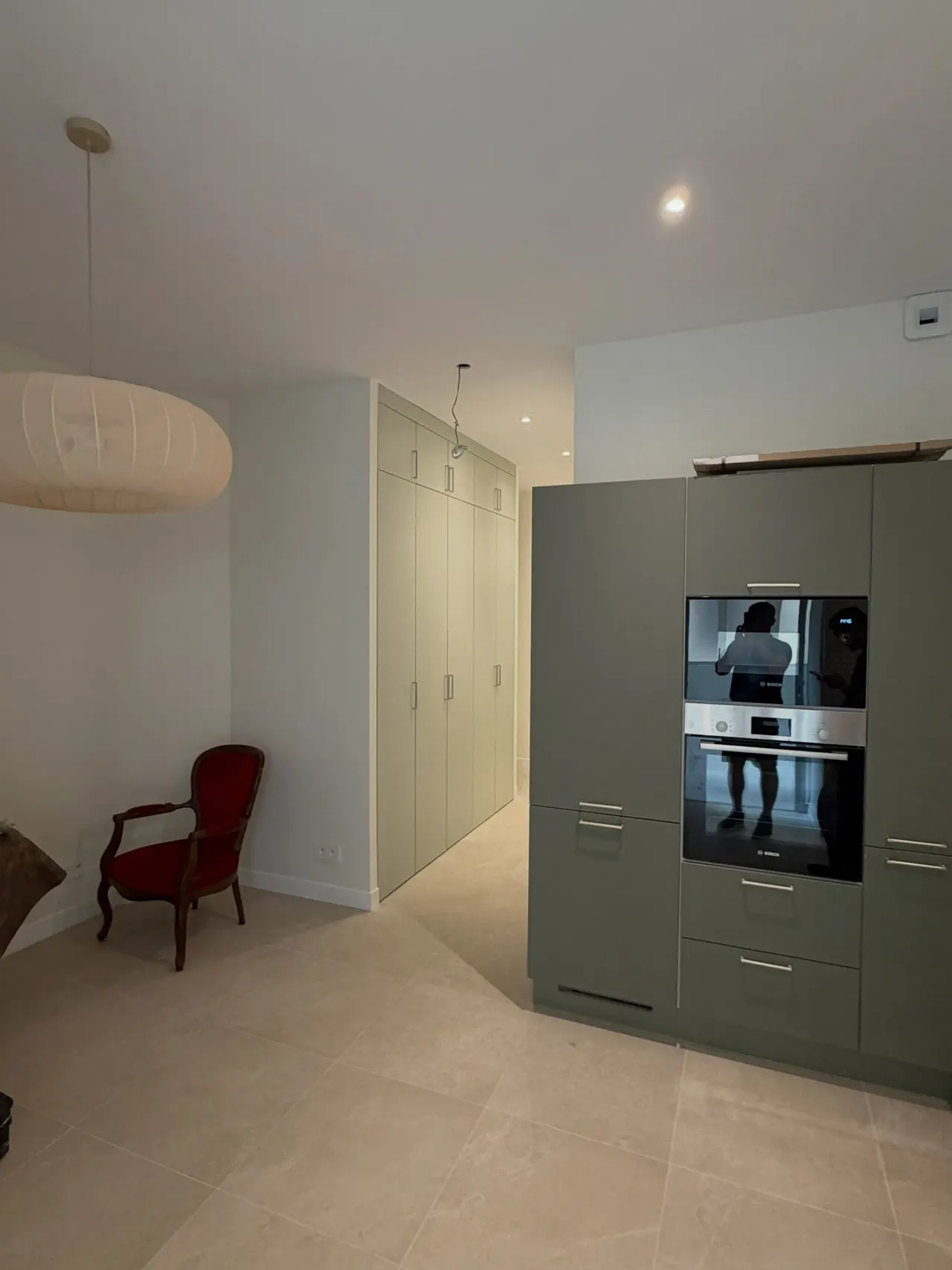

Cocina terminada con columna de horno empotrado, frentes verde oliva y armarios hasta el techo
10
/12

Colocar la encimera

Duración estimada 0,5 – 1 días

La encimera se coloca sobre módulos ya nivelados. Los cortes de fregadero y placa se hacen con sierra de calar de hoja fina en el laminado, sellando los cantos con un barniz impermeable. En piedra o cerámica el corte se hace en taller: una o dos semanas más.

Herramientas

  • sierra de calar con hoja fina
  • regla de corte
  • sellador impermeable
  • sargentos

Lo que sale malUn corte de fregadero con los cantos sin sellar. El laminado se hincha en pocos meses y la encimera está para cambiar.

11
/12

Conectar los aparatos y colocar el frente

Duración estimada 1 – 2 días

Fregadero, sifón, lavavajillas, placa, horno, campana: cada conexión es sencilla por separado, pero todas se hacen de rodillas dentro de un módulo y en el orden que impone el acceso. El frente se coloca después, con una junta flexible en todo el perímetro.

Herramientas

  • llave inglesa
  • alicates de bomba
  • pistola de silicona
  • llana dentada fina

Lo que sale malOlvidar la junta flexible entre la encimera y el frente. El agua pasa por detrás, y el módulo bajo se hincha y se deforma.

12
/12

Regular, rematar, limpiar

Duración estimada 0,5 – 1 días

Ajuste de bisagras y cajones, alineación de tiradores, rodapiés, silicona alrededor del fregadero. Media jornada que casi nadie prevé y que marca toda la diferencia visual. Haga funcionar cada aparato antes de guardar la vajilla.

Herramientas

  • destornilladores de precisión
  • nivel de burbuja
  • pistola de silicona
  • ingletadora

Lo que sale malNo regular los frentes. Holguras irregulares de dos milímetros convierten una cocina nueva en una cocina mal puesta.

Salón con la cocina abierta terminada, encimera e iluminación bajo los muebles altos

Hacerlo usted mismo o encargarlo

  • Puede hacerlo usted
  • Mejor un profesional
  • Lo regula la ley
  • Puede hacerlo ustedDesmontaje de la cocina antiguaDesmontar y transportar: sin riesgo si el agua, la corriente y el gas están cortados.
  • Puede hacerlo ustedMontaje de los módulos y regulación de los frentesRepetitivo y accesible; cuenta más la paciencia que la técnica.
  • Puede hacerlo ustedPintura de paredes y techoEn ese momento de la obra la estancia está vacía: es el mejor momento para hacerlo uno mismo.
  • Mejor un profesionalDesplazamiento del desagüe de aguas residualesLa pendiente decide si la cocina funciona, y la instalación queda encerrada bajo los muebles.
  • Lo regula la leyCircuitos dedicados y proteccionesLa NF C 15-100 exige circuitos dedicados y un número mínimo de tomas sobre la encimera.
  • Lo regula la leyCualquier intervención en la instalación de gasUna instalación de gas debe hacerla un profesional, que emite un certificado de conformidad.
  • Mejor un profesionalCorte de una encimera de piedra, cuarzo o cerámicaToma de medidas y corte en taller: un corte fallido es la encimera entera a comprar de nuevo.
  • Puede hacerlo ustedCorte de una encimera laminada y montaje del fregaderoSe puede hacer con una hoja fina y una regla de corte, siempre que se sellen los cantos.
  • Mejor un profesionalNivelación del suelo antes del pavimentoUn defecto de planitud se paga en la regulación de los módulos y en la línea de la encimera.
  • Mejor un profesionalFrente alicatado o de gran formatoPoca superficie, muy mirada, entre dos líneas que no perdonan ni un descuadre.

Usted o Zenith

Usted

  • De 10 a 20 días de trabajo efectivo, más la espera de la entrega de la cocina
  • De 900 a 2 400 € de materiales, consumibles y alquiler de herramienta (indicativo), sin muebles ni electrodomésticos
  • Ningún respaldo si un desagüe reboza o si un circuito se queda corto
  • Una casa sin cocina, desde el desmontaje hasta la última conexión
  • La fontanería, la electricidad, el suelo y el proveedor, usted solo

Zenith

  • Presupuesto gratuito en 48 h
  • Un solo interlocutor del suelo al techo
  • Precio anunciado antes de empezar
Estimar este proyecto

Horquilla de precios

  • Cargando…
  • Cargando…

Horquilla sin IVA — el IVA varía según el tipo de obra

Horquilla orientativa, no contractual.

Esta estimación no es un presupuesto: el precio definitivo se fija con usted, tras la visita.

Estimar este proyecto

Preguntas frecuentes

¿Cuánto tiempo se está sin cocina?

Por su cuenta, de diez a veinte días de trabajo efectivo, pero de tres a seis semanas de vida real: secados, fines de semana y la entrega de la cocina estiran el calendario. La cuenta empieza el día que vacía los armarios, no el día que empieza a atornillar.

¿Hace falta un profesional para conectar una placa de inducción?

Una placa de inducción pide un circuito dedicado, una sección adecuada y una protección en el cuadro. Si la salida existe y corresponde a la potencia, la conexión final es sencilla. Si hay que crear el circuito, entra en la NF C 15-100. En una placa de gas, la intervención queda reservada a un profesional.

¿Se puede conservar el pavimento antiguo?

Sí, si está sano, adherido y suficientemente plano: desengrasado, imprimación de agarre y comprobación de la altura bajo la encimera y bajo las puertas. El problema real no es técnico: el suelo antiguo suele terminar justo donde empezaba la cocina vieja.

¿En qué orden: suelo, pintura o muebles?

Instalaciones, paredes, suelo, pintura y después los muebles. El suelo pasa por debajo de los módulos para que la cocina siga siendo cambiable, y la pintura se hace con la estancia vacía. Invertir ese orden cuesta retoques que se ven.

¿Se puede mover el fregadero a otro punto de la estancia?

Depende de la distancia hasta la bajante y de la pendiente disponible bajo los muebles. Un metro suele entrar; cambiar de pared exige un recorrido largo o una bomba de elevación. Haga la pregunta antes de dibujar la distribución, no después de hacer el pedido.
